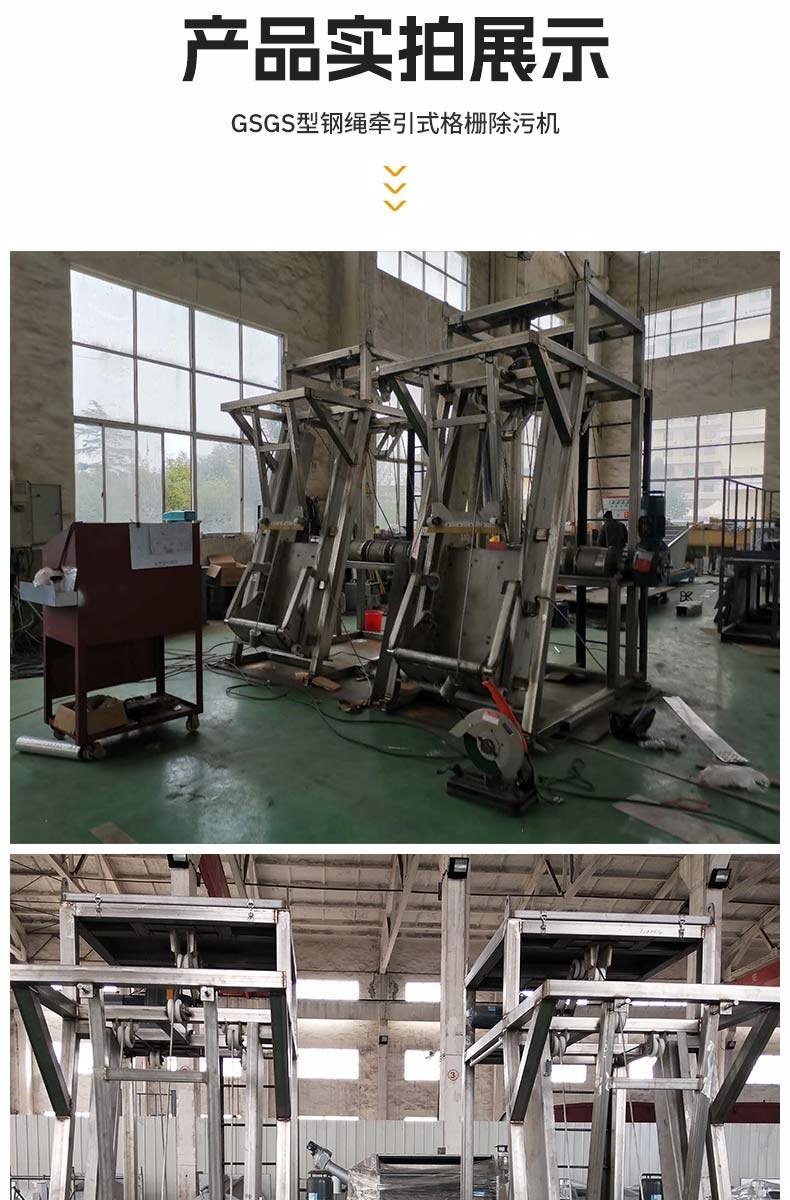

三索式格栅机安装步骤有哪些?
三索式格栅机的安装需严格按照技术规范执行,确保设备在污水处理系统中稳定、高效运行。以下是基于行业标准和实际工程经验总结的详细安装步骤。
一、安装前准备
场地与基础检查
确认安装位置符合设计图纸要求,渠道结构已完成并达到强度标准;
检查预埋钢板或地脚螺栓位置是否准确,平面位置偏差应小于±20mm,标高偏差不大于±20mm,两侧槽平行度偏差不超过20mm。
设备完整性核查
开箱检查整机外观有无运输损伤,确认耙齿、钢丝绳、减速机、电机等关键部件完好;
核对随机附件(如膨胀螺丝、润滑脂、安全罩等)是否齐全。
工具与人员准备
准备吊装设备(如吊车或叉车)、水平仪、扳手、链条调节工具等;
安排专业技术人员现场指导,确保操作规范。
二、吊装与定位
安全起吊
使用钢丝绳穿过设备专用吊耳进行起吊,严禁将横撑钢管或传动轴作为受力点;
吊装过程中需两人辅助,控制设备姿态,防止碰撞渠道壁。
设备就位
将格栅机缓慢放入混凝土渠道内,确保其与地面平行,安装角度符合设计要求(通常为60°~75°);
调整设备前后左右位置,使耙齿运行轨迹与栅条对齐,避免运行中刮擦。
固定连接
将底部机座与预埋钢板焊接牢固,或用膨胀螺栓锁紧;
顶部机座同样与渠道两侧预埋件焊接,增强整体稳定性。
三、机械与传动系统调整
链条张紧度调节
使用涨紧轮和调节杆调整驱动链条松紧度,确保运转时不打滑也不过紧;
耙齿链的松紧通过涨紧螺杆微调,防止跳齿或卡滞。
钢丝绳状态检查
检查三根钢丝绳(两根提升,一根控制开闭)是否排列整齐,无缠绕、断丝现象;
若为GY型一体三索式设计,其内置导绳机构可有效防止乱绳问题。
润滑与加油
向减速箱加入N68号机械油至油面线,轴承座加注钙基润滑脂;
检查各润滑点是否已注油,确保传动系统运行顺畅。
四、电气与控制系统接线
电源与控制箱安装
安装电气控制柜于干燥、通风处,连接主电源线,确保接地可靠;
接线应符合电气安全规范,避免裸露或接触潮湿环境。
限位与保护装置调试
设置上下限位开关:当耙斗下降至井底时,松绳开关动作;上升限位置时,感应开关切断电源;
安装过力矩保护装置,当负载超自动停机并报警。
手动测试
插入手摇把,按安全罩箭头方向手动转动电机,确认无卡阻因素存在;
卸下减速机端链条,点动试转,验证电机转向是否正确,严禁反转。
五、空载试运行与验收
空载运行测试
接通电源,进行空载试运行不少于2小时;
观察传动是否平稳,有无抖动、异响或温升异常;
检查耙斗升降、开闭动作是否同步,限位控制是否准确。
负载运行验证
在模拟工况下进行负载试验,测定运行速度、功率及清污效果;
确认耙齿能顺利插入栅条间隙,捞渣后无污物回落现象。
检查与交付
安装护罩,防止运行中人员接触运动部件;
填写安装调试记录表,提供工厂测试证明文件,完成验收交接。
